随着建筑行业的快速发展,冬季施工已成为保障工程进度的重要环节。当室外日平均气温连续5天低于5℃时,混凝土内部水分冻结将导致材料脆化、结构强度受损,这种物理变化直接威胁工程质量。如何在低温环境中确保施工安全与质量,成为土建工程领域亟待解决的技术课题。
一、冬雨季施工时间界定
根据《建筑工程冬期施工规程》(JGJ104)规定,冬期施工起止日期需满足两个核心条件:当室外日平均气温连续5天稳定低于5℃,或最低气温连续3天低于-5℃时即进入冬季施工阶段。河南省2025年新规进一步细化标准,要求当气温骤降至-15℃时必须暂停室外作业,这反映出地域气候差异对施工规范的深刻影响。
温度条件 | 施工要求 | 数据来源 |
---|---|---|
日平均<5℃ | 启动冬季施工措施 | JGJ104 |
最低<-5℃ | 加强保温措施 | 河南住建局 |
极端<-15℃ | 暂停室外作业 | 河南住建局 |
特殊工程如钢结构安装,需在负温条件下考虑材料收缩系数,焊接工艺必须通过-10℃环境认证。这种温度敏感性要求施工单位建立动态监测系统,通过物联网技术实时采集现场气象数据,实现预警响应智能化。
二、材料选择与工艺优化
1. 混凝土工程

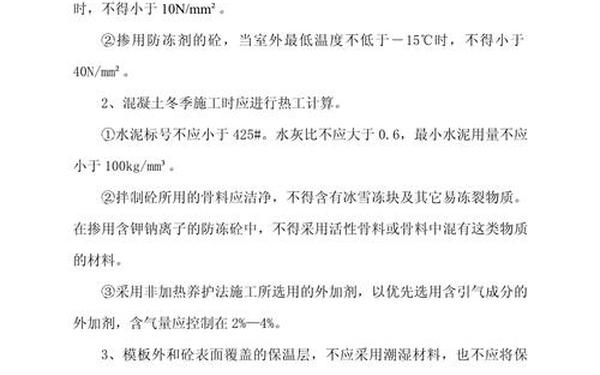

冬季混凝土施工需遵循"临界强度"原则,即混凝土受冻前强度需达到设计标号的30%以上。采用硅酸盐水泥配合早强剂可使3天强度提升40%,同时掺入引气剂能在混凝土内部形成微孔结构,有效缓冲冰晶膨胀压力。
某高层建筑项目实践显示,将水灰比从0.6降至0.45,配合60℃热水搅拌,可使入模温度提升8℃,强度损失减少15%。但需注意防冻剂严禁含氯盐,尿素类添加剂易导致碱骨料反应,均不符合环保要求。
2. 钢结构施工
钢构件在-10℃环境下安装时,焊缝收缩量需预留0.2mm/m的变形余量。高强螺栓扭矩系数复验必须在施工环境温度下进行,某厂房项目实测显示-5℃时扭矩损失达12%。焊条烘焙须严格控制2小时暴露时限,超过3次烘焙的焊条导电性能下降37%。
三、安全管控体系构建
冬季施工现场需建立三级防护机制:
- 人员防护:配备防滑鞋、自发热马甲等装备,某项目统计显示防坠落事故率降低62%
- 设备管理:润滑油更换为-25℃标号,起重机液压系统预热时间延长至30分钟
- 消防系统:临时水管埋深需超过冻土层1.2米,北京地区实测表明地表0.8米埋深仍会冻结
采用BIM技术进行施工模拟,可提前发现87%的立体交叉作业风险。某地铁项目通过数字孪生技术,将塔吊碰撞预警响应时间缩短至0.8秒。
四、质量监控标准
混凝土养护温度监测须满足:
- 蓄热法每4小时测温1次
- 掺防冻剂混凝土强度达临界前每2小时记录
- 梁柱节点处增设3个测温点
试块养护实行"双轨制",标养试块28天强度与同条件试块差值不应超过15%。某桥梁工程通过红外热成像技术,发现大体积混凝土内部温差超标及时采取覆棉措施,裂缝发生率降低40%。
五、未来发展方向
随着材料科技进步,相变储能混凝土已实现-20℃自发热功能。某实验室数据显示,掺入10%微胶囊相变材料的混凝土,7天强度提升28%。智能化施工装备的普及,使冬季施工效率提升35%,但设备防冻耗能问题仍需突破。
绿色施工理念推动下,生物基防冻剂研发取得进展。从玉米秸秆提取的多元醇化合物,在-10℃环境中使混凝土坍落度保持率提升至92%,28天碳足迹减少63%。这些创新标志着冬季施工正向着更安全、更环保的方向发展。
